报告总结,数据中心正从电网客户变为竞争者与合作者,能否协同发展取决于基础设施升级、能源路线选择及储能与智能调度的有效整合。目前仅37%的电力公司准备好提供创新定价与融资模式。

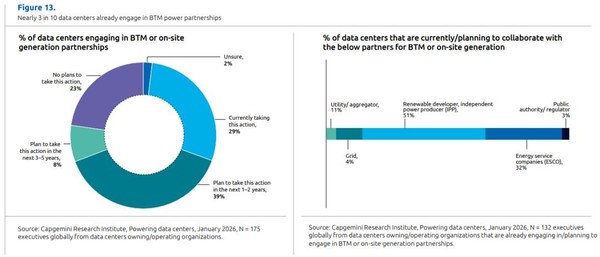

【CNMO科技消息】近日,凯捷研究院发布报告,调研全球612位电力高管和175位数据中心高管,发现电网增长已滞后于数据中心算力需求。报告指出,2025年夏季,美国北弗吉尼亚数据中心集群因约60座设施同时切换自备发电机,险些导致电网调度崩溃,暴露出电网与数据中心关系的新矛盾。 数据中心开始自建电源。29%的数据中心已有自备电源,39%计划1至2年内跟进。86%的高管认为独立供电成为核心竞争优势,超七成预期5年内减少对公共电网依赖。报告称此趋势形成“影子电网”,大量电力资产在电力公司视野外运行,增加系统风险。版权所有,未经许可不得转载
储能成为关键解决方案。78%的数据中心高管指出电网升级工期长于建设周期。美国Aligned Data Centers已部署31MW/62MWh储能系统以实现提前并网。另有案例显示,储能电站业主主动让出并网指标,帮助数据中心快速接入。储能还可配合智能调度,在极端高峰日削减负荷,释放灵活容量。报告提出“超级微电网”概念,整合燃气轮机、储能、光伏及AI能源管理系统,实现与电网的合作而非单一接入。
报告核心发现包括需求模式变化、电网供给瓶颈及双方关系重构。数据显示,到2030年全球数据中心用电量预计达980TWh,超过日本全年用电量。87%的数据中心高管预期未来3至5年用电量再增约30%。然而,80%的电力高管认为AI工作负载导致用电峰值更极端、更无规律。62%高管预计此波动性将加剧,79%将其列为严峻挑战。此外,约19%的数据中心并网申请为“幽灵负荷”,因开发商同时向多家公司提交申请,77%的电力公司难以准确预测需求。
电网供给侧同样面临压力。77%的电力高管承认需求增长快于供给扩张,68%预测区域性电力短缺。74%将老化基础设施列为核心挑战,84%表示新项目审批延迟严重,全球超2500GW项目堵在并网排队。燃气轮机订单已排至2028至2030年。
